投資建議
達欣工09/2011受惠於台積電中科廠房工程完工,09/2011營收金額22.17 億元,MoM+131.05%,合計3Q11營收金額40.68億元,QoQ+38.85%, 稅後盈餘1.87億元,QoQ+29.65%,單季EPS 0.67元。
達欣工10/05/2011以12.4億元取得國產局興安街754坪地上權標售案,未來將朝酒店式公寓或飯店為經營方向,預計最快2015年貢獻營運。
IBTSIC預估達欣工2011年營收金額122.0億元,YoY+4.63%,稅後EPS 2.30元。IBTSIC預估達欣工2012年營收金額110.0億元,YoY-9.84%,稅後EPS 2.20元。2012年底淨值16元。

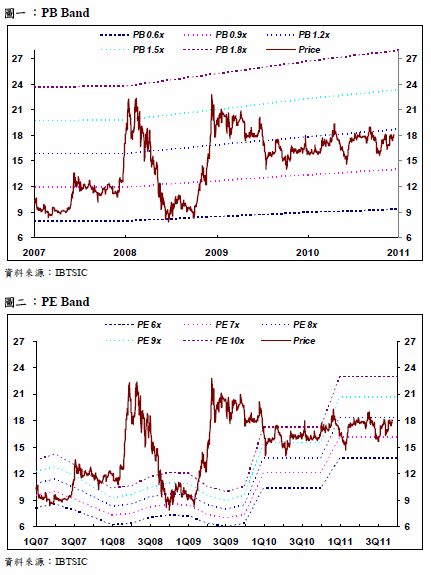

投資建議:區間操作,區間價PBR 1~1.3X(2012年底淨值16元)。
營運分析
公司簡介
達欣工程成立於1967 年,並於1996 年上市,資本額為27.66 億元,為國內甲級營造廠之一,達欣工程與其他營造廠不同的是承攬工程範圍廣泛,包括公共工程、民間工程中的廠房建設、商辦大樓與住宅等,顯示達欣工程在各種建案中均有參與的空間,且由於達欣工程上下游整合能力良好,加上興建過程中彈性佳,可隨時配合客戶改變相關設計,因此與許多客戶建立良好且長久的關係,營運上較其他同性質營造商相對占有優勢。除了上述營造工程外,達欣子公司達欣開發參與中泰賓館改建案-「文華苑」,已銷售完畢,將可挹注達欣工業外獲利。
營造工程業務概況

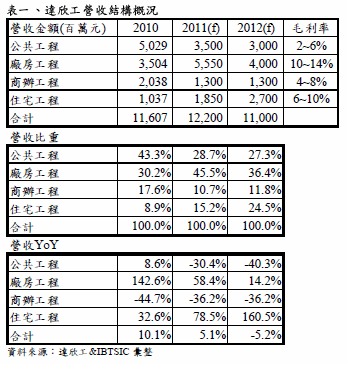

達欣工程2011年初在建工程餘額約150億元左右,01/2010~09/2010新接工程案量約在145億元,扣除達欣工01/2010~09/2010已去化95億元案量,換句話說,達欣工10/2011初在手工程案量餘量尚有200億元,IBTSIC預估4Q11與2012 年將可分別去化27億元與110億元。
在公共工程方面,2011年初在建工程餘額66~70億元,達欣工2011年無新接公工共程。2011年初在手工程為捷運新莊線、捷運松山線與捷運機場線等。在捷運新莊線方面,工程金額90億元,已於1Q11完工。捷運松山線方面,工程金額70億元,預計2014年完工。捷運機場線方面,工程金額60億元,預計2012 年完工。回顧2010年達欣工在公共工程營收金額50.29億元,在捷運新莊線與捷運機場線陸續在2011年與2012年完工,加上達欣無新接公共工程,IBTISC 預估達欣工2011~2012年工程營收金額分別為35億元與30億元,呈現衰退趨勢。
在廠房工程方面,2011 年初在建工程餘額為43~47 億元,主要客戶為台積電、奇美與康寧。回顧2010 年廠房工程55.0 億元。IBTSIC 預期在台積電、奇美與康寧恢復擴產增加資本支出情況,其中台積電中科12 吋廠已於09/2011 完工(工程金額14 億元,全部完工法認列),IBTSIC 預估2011~2012 年廠房工程營收金額分別為55.5 億元與40 億元。
在商辦大樓方面,2011 年初在建工程餘額為23~25 億元,主要工程為文華東方酒店與零星商辦大樓工程。在文華東方酒店方面,工程金額為45 億元, 預計2011 年完工。回顧2010 年,商辦工程20.38 億元,IBTSIC 預估2011~2012 年商辦大樓工程營收金額分別為13.0 億元與13.0 億元。
在民間住宅工程方面,2011 年初在建工程餘額為13~14 億元,主要承攬興富發與達欣開發等住宅建案為主,回顧2010 年,民間住宅工程10.37 億元, 文華苑預計2012 年完工,IBTSIC 預估2011~2012 年民間住宅工程營收金額分別18.5 億元與27.0 億元。
子公司-達欣開發
達欣工除了營造工程業務外,業務也逐漸向營建業來發展。達欣工子公司達欣開發與中泰賓館合作,在敦化北路興建豪宅案-「文華苑」。達欣工直接持有達欣開發51.3%的股權,另外達欣工持有99%股權的達功投資,再間接持有達欣開發約38.7%股權,綜合來說母公司達欣工程可認列達欣開發90%營運獲利。

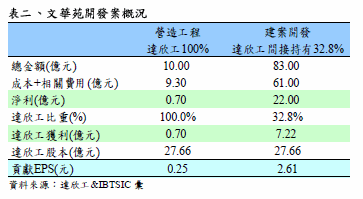

達欣開發與中泰賓館合作興建「文華苑」,分配比例為36.5%與63.5%。「文華苑」位於北市敦化北路上,可售面積為6,800 坪,每坪平均成交行情約在120~125 萬元間,推估總銷金額為81.5~85 億元(IBTSIC 以總銷83 億元為計算基礎),每坪營造成本約30 萬元計算,營造總成本為20.5 億元,土地成本為35.5 億元計算,推估「文華苑」毛利率37~38%,扣除推銷費用與相關費用後, 淨利金額約在22 億元。其中達欣開發持有36.5%計算,達欣工持有90%達欣開發持股,可挹注達欣工程淨利為7.22 億元,貢獻EPS 為2.61 元。「文華苑」已於2Q09 動工,施工期間為3 年,預計在2013 年完工。
回顧 2009~2010 年,達欣開發與達功投資貢獻達欣轉投資收益0.78 億元與1.21 億元。回顧1H11,達欣開發與達功投資貢獻達欣轉投資收益1.2 億元, IBTSIC預估上述兩間子公司將貢獻達欣工2011~2012 年轉投資收益2.5 億元與2.8 億元。
除了營建案的獲利外,達欣工也將承攬「文華苑」的營造工程,但受到達欣工承攬子公司建案,屬關係人交易,因此營造工程獲利需要到2012 年完工後才會認列,營造工程案量為10 億元,推估毛利率7%,工程淨利金額0.8 億元,貢獻達欣工每股獲利約0.25 元。
「文華苑」後,達欣工將營建業務觸角延伸至都市更新案,目前正著手開發兩個都市更新案,分別位於北市龍江路與北投地區,預計總銷金額為20億元與40億元,但目前仍在整合中,預計最快要到2011年才會進入實質開發興建的階段。
2011~2012年獲利預估
達欣2011年在公共工程在捷運新莊線完工,比重減少,加上台積電中科廠房14億元於09/2011完工後一次性認列,帶動達欣工2011年營運成長。IBTSIC預估達欣工2011年營收金額122.0億元,YoY+4.63%,營業利益4.78億元,YoY+9.67%,稅後盈餘6.37億元,YoY+33.22%,稅後EPS 2.30元。
展望2012年,達欣工09/2011在手工程餘額尚有200億元,預計2012年將可去化110億元,雖然呈現微幅下滑,營運仍可維持高檔水準。IBTSIC預估達欣工2012年營收金額110.0億元,YoY-9.84%,營業利益4.85億元,YoY+1.45%,稅後盈餘6.08億元,YoY-4.57%,稅後EPS 2.20元。
多角化經營-越南房地產與台灣地上權開發
達欣工鑑於國內工程市場飽和,因此積極拓展海外市場,已於2010年初在越南和味丹、中麟營造合作,將共同開發越南胡志明市近1.9萬坪土地,產品規劃為14棟住宅大樓以及30多戶別墅住家,投入成本約40億元,將分三期開發,目前第一期預計2012年動工,投入成本10初億元,工期2~3年,屆時將採全部完工法入帳,預計將為達欣未來新營運動能。
另外達欣工於10/2011以12.4億元取得國產局興安街地上權標售案,基地面積為753.8坪,預計未來將朝酒店式公寓或飯店為經營方向,預計2012年動工,工期約2~3年,2014~2015年完工,但開發細節仍未定,初步規劃未來朝向固定收益資產為主。
投資建議:
投資建議:區間操作,區間價PBR 1~1.3X(2012年底淨值16元)。
簡明損益表
投資評等說明
評等 |
隱含報酬率空間 |
強力買進 |
> 50% |
買進 |
30%~50% |
區間操作 |
預期股價波動區間 < 30% |
觀望 |
- 建議降低持股
- 近期股價將呈持平走勢
- 無法由基本面給予合理評等
|
*本公司提供之資料力求準確無誤,但本公司對其全部或任何部分內容的準確性或完整性不承擔任何責任。客戶在進行買賣時,請自行判斷。如因此產生任何損失,概與本公司無關。
